华润电力湖北赤壁车埠120MW渔光互补光伏项目220kV升压站PC工程

发表时间:2022-05-10

2022年12月23日15:28,华润电力湖北赤壁车埠120MW渔光互补光伏项目220kV升压站PC工程(以下简称:赤壁项目)成功并网,该工程是湘能楚天与华润电力成功合作的又一力作,获得业主方领导的高度赞赏。赤壁项目投运后预计年平均发电量为1.43亿kWh,是积极落实国家和湖北省能源战略,坚决贯彻赤壁市政府的指示精神,助力赤壁地区加快构建清洁低碳、安全高效的现代能源体系,为当地渔业增效,推动农村三农融合发展、统筹推进乡村振兴发展、民生需求保障和农民增收增产,推动美丽乡村再升级做出重要贡献。项目建成后,年平均发电量为1.43亿kWh,年平均应纳所得税约2200万元;与相同发电量的火电相比,每年可节约标煤4.4万吨,相应可减少废气排放量:SO2约1122.1吨,NOx(氮氧化物)约867.7吨,CO2约10.8万吨。



车埠地区发展光伏产业具有得天独厚的天然优势,渔光互补光伏发电项目将助力赤壁地区加快构建清洁低碳、安全高效的现代能源体系,为当地渔业增效,推动农村三农融合发展、统筹推进乡村振兴发展、民生需求保障和农民增收增产,推动美丽乡村再升级做出重要贡献,同时也是充分顺应了国家以碳达峰、碳中和牵引产业绿色低碳循环发展的战略部署。

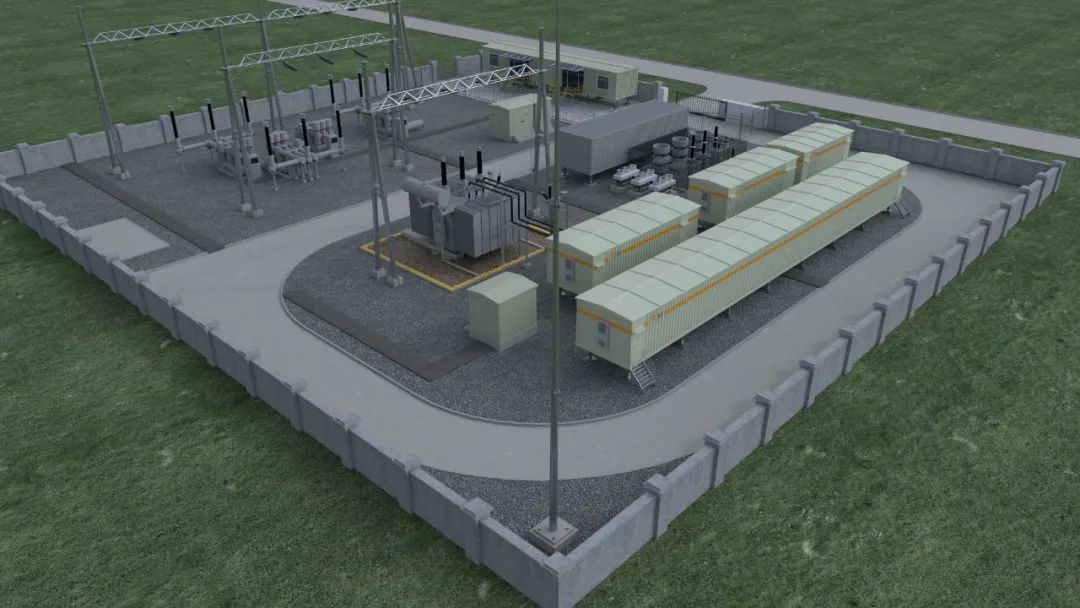

本项目位于湖北省赤壁市境内,光伏场区分三个地块,大致呈东南-西北方向直线分布,间距为600—800米,G351国道从场区间穿过。三个地块中,1468亩位于车埠镇境内,另两块315亩、969亩地块位于赤壁镇境内。场址距离车埠镇街道直线距离约5km,距离赤壁市区直线距离约 15km。项目建设容量120MW,新建一座 220kV 升压站,升压站站址位于光伏场中部偏南位置,站址区域陆水左侧冲积平原,微地貌属于平原区剥蚀堆积低垄岗地貌,组成物质为坡洪积及冲洪积物,植被较发育,主要为草甸及灌木林。站址位置场地较为平坦,自然地形高程约为 29.8m~35.8m,高差约为6m。本项目施工范围包含预制舱(一次设备舱、二次设备舱、蓄电池舱、站用变及低压配电舱、固废暂存舱等)、SVG(含舱体)、35kV充气柜、站用变、接地变(含外壳)、400V开关柜、保护装置、自动化、计量、直流、UPS、电压频率紧急控制装置、远方电能量采集装置、发电负荷调度子站、一次调频系统、SF6在线监测系统设备、环境监测系统设备、调度接入调试、全站保护定值、调度自动化系统、通信系统、火灾报警系统、智能安防、综合布线、生活及消防供水系统、污水处理系统设备等所有电气设备及安装调试、基础土建和相关的并网手续办理。





本光伏电站装机容量142.46064MWp,采用组并网系统,设置 35 个光伏阵列。每个3.15MW 光伏方阵配置14台组串式逆变器,采用交流电缆连接至3150kVA 箱变,光伏方阵经逆变升压至35kV,每3~4个光伏方阵组成一回集电线路,共敷设 4 回集电线路至升压站35kV 电气配电楼。本工程 35kV 光伏进线4回,35kV采用单母线接线。本工程35kV 侧主变出线柜1面,PT柜1面,无功补偿柜1面,站用变柜1面,小电阻接地柜1面,光伏发电进线柜4面,另有1面35kV备用光伏发电进线柜。本期新建1台120MVA 户外三相铜芯双绕组有载调压变压器,容量120MVA,电压 230±8×1.25%/36.75kV,接线组别 Yn,d11,阻抗电压14%。本期 220kV 配电装置采用单母线接线形式。主变低压侧 (35kV) 侧中性点采用电阻接地,主变高压侧 (220kV) 侧中性点 经隔离开关并联间隙接地。

本站不设单独的通信机房,通信与二次组柜设备均集中布置在二次设备舱内,35kV保护测控一体化装置、分散计量表计、分散交换机等就地安装在各开关柜上。主变在线监测就地箱、主变排油注氮消防柜、SVG控制柜及SVG启动装置等分散布置于配电装置场地。柜体颜色采用77-GY09冰灰色,电气二次屏柜尺寸:800(宽)×600(深)×2260mm (高),另按要求预留通信屏柜及业主自采设备屏柜。



预制舱采用侧板为瓦楞板形式集装箱框架整体焊接结构,外墙板采用2mm-2.5mm厚度压型钢板焊接而成,立柱内部增加型材框架增加机械强度。预制集装箱舱体舱壁需垂直度,最大误差不大于3mm。

结构特点:

电力设备预制舱借用载体集装箱外墙压型且满焊拼接工艺,克服材料长度/宽度限制等因素实现非标产品标准化生产,且使相同材料厚度情况下具有更高的机械强度。

为确保工程高质量交付,项目部所有工作人员在开工后紧盯年度施工产值目标任务,时刻保持高涨的工作状态,强化安全生产责任落实、开展精益化施工管理,安装工程与土建施工无缝连接,有效缩短转序时间,降低交叉施工安全风险,全面开启“开工即大干”的工作模式。期间克服了施工周期短、任务重、雨水多等气象条件和疫情反复影响等不利因素。面对外部诸多不确定因素,坚持施工工艺标准化、安全文明标准化及管理行为标准化,安全、优质、高效地完成建设任务,充分发扬了湘能楚天人特别能战斗、精益求精的工匠精神,顺利完成送电任务。
